CbM - Companion 如何執行蒙地卡羅模擬 (Monte Carlo simulations)?
蒙地卡羅模擬
使用一個蒙地卡羅模擬 (Monte Carlo simulation) 來評估考慮在定量分析和決策中的風險。
蒙地卡羅模擬是一種定量分析,透過概括投入因子(Inputs) 的變異性來解釋系統的風險或不確定性。該系統可能是一種新產品、製造生產線、財務和商業活動…等。該模擬使用其系統的數學模型,讓您能夠更快、更便宜地探索系統的行為,甚至可能比在真實系統進行實驗更安全。
模擬提供了基於定義輸入 (X) 和輸出 (Y) 變數間關係的方程式之期望值。這些可以是已知的方程式,或者基於您在 Minitab 中的實驗設計 (DOE) 或迴歸分析中所建立的模型。假設您正在調查完成相似建築專案的時間。有四個階段:提案 (Proposal)、範圍界定 (Scoping),執行 (Execution) 和交付 (Delivery)。測量值為工作日。在這裡,輸入因子是完成每個階段所需的工作天數。輸出因子僅是完成專案項目所需的總工作天數。
專案時間 = 提案 +範圍界定 + 執行 + 交付
(Project Time = Proposal + Scoping + Execution + Delivery)
接下來是模擬如何進行:

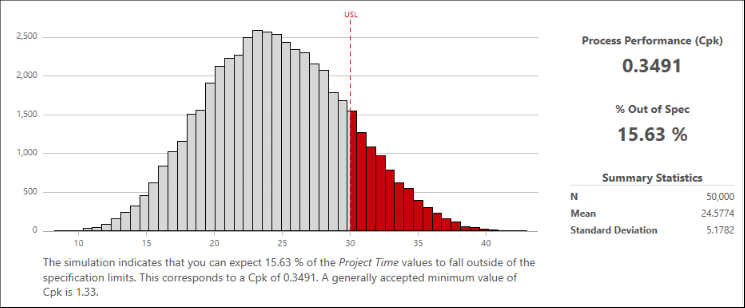

Companion 顯示一個直方圖和匯總統計量,包括輸出結果的平均數和其變異的估計。如果您提供規格限制,結果還會包含製程能力指標。
Companion 提供下列分析方法,幫助您進一步改進初始模擬的結果:
參數最佳化 (Parameter optimization):辨識輸入因子可以控制的最佳設定。Companion 搜尋每個輸入因子在一個範圍內的設定,以滿足所定義的目標並導致系統有較好效能。
敏感度分析 (Sensitivity analysis):辨識其變異性對您的關鍵輸出結果有最大影響的輸入因子。使用此方法並運用您的製程知識,來確認可以被調整,並達成改善的輸入因子。
需要思考的問題:
什麼分配最符合我的輸入數據?我能期望輸出結果是什麼?
由於輸入參數的不確定性,我的流程或產品能力如何?
達到我的目標的最佳設置為何?
輸入因素的變異性如何影響產出結果的變異?
何時使用 |
目的 |
專案早期 |
使用模擬來預測專案項目需要進行多長時間。 |
專案中期 |
給定 y=f(x),使用模擬來估計感興趣的反應結果。 |
數據
此表單沒有數據要求,因為Companion根據模型的假設進行數據模擬。但是,如果您不確定在定義模型輸入時要選擇哪一種分配,Companion 可以評估儲存於 CSV 文件檔中的歷史數據,並推薦一個分配。
指導方針
蒙地卡羅模擬依賴於您所設立的假設。首先,您必須獲得用來解釋輸入和輸出因子間關係的方程式 (y= f(x))。這個方程式可能來自製程知識 (專案長度只是每個階段的總和) 或者來自一個您配適預測模型的統計分析,像是在 Minitab 中的一個實驗設計 (DOE) 或歷史數據的迴歸分析。
蒙地卡羅模擬也取決於每個輸入因子其分配的合理規範,其定義了變異性。如果您不知道要使用哪一種分配,Companion 可以檢查 CSV 文件檔中的歷史數據,並建議可能的分配。
模擬的每次迭代是從每個輸入因子的分配中抽取可能值的隨機樣本,將這些值代入方程式中,然後計算輸出結果。迭代的次數應充分涵蓋可能的輸入和輸出值的範圍,並提供準確的結果。最多為 1,000,000 次。然而,預設值 50,000 次對大多數模型而言是足夠的。
模型中的輸入和輸出因子數量沒有限制。您的模擬可以根據需求而定。
步驟
更多資訊,請至 新增一個蒙地卡羅模擬。
